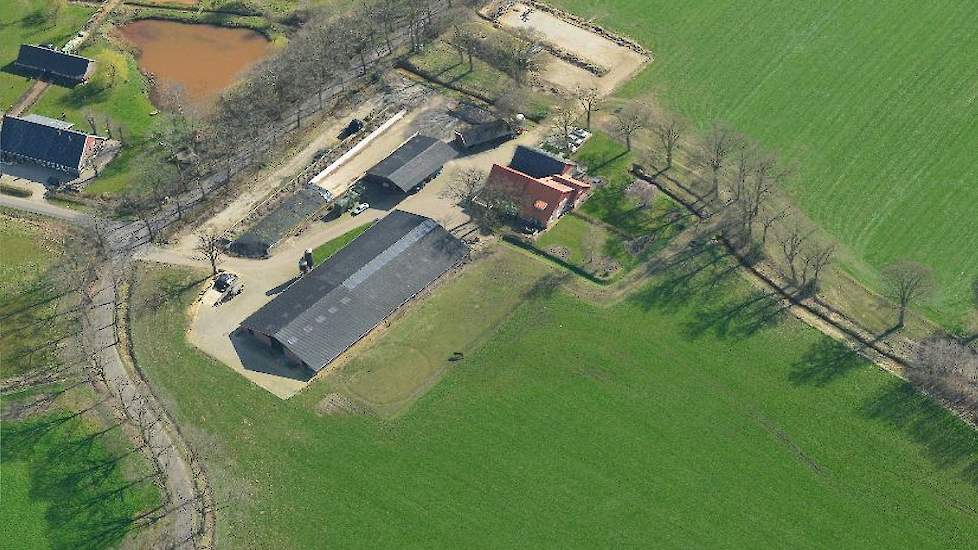

8 maanden wachten met bouw door capaciteitsproblemen Alliander
Hij betreurt de gang van zaken. Klein Ikink runt samen met zijn ouders een melkveebedrijf. De familie wilde uiterlijk maandag 16 april beginnen met de bouw van hun nieuwe stal voor 200 melkkoeien, maar dat was niet mogelijk omdat Alliander geen tijd heeft een elektriciteitskabel te verleggen die op de plek ligt waar de stal moet komen.
We betreuren dat Alliander capaciteitsproblemen heeft, maar het valt ons heel erg tegen dat ze op geen enkele manier bereid zijn medewerking te verlenen. Ze hebben zelfs nog niet de moeite genomen met ons aan tafel te gaan, terwijl we praten over een werk van slechts n dag, zegt Klein Ikink.
E dag werk
De familie tekende jaren geleden een contract met nutsbedrijf Alliander. Voor een kleine vergoeding mocht Alliander een elektriciteitskabel in ons weiland doortrekken. In het contract staat dat Alliander indien nodig bij bijvoorbeeld de bouw van een nieuw gebouw de elektriciteitskabel verlegt.
Toen wij aangaven dat zij hun contract niet nakwamen, doordat ze de kabel niet binnen een redelijke termijn willen verleggen, gingen ze geen extra moeite doen om de kabel te verleggen, maar werden we per brief lastig gevallen door een jurist. Dit om de schade voor hen zoveel mogelijk te beperken. De juristen van Alliander zijn dus wel per direct beschikbaar. School ze direct om tot technici, stelt Klein Ikink.
Alliander kampt met capaciteitsproblemen, beaamt woordvoerder Jelle Wils van het nutsbedrijf. We hebben een ernstig tekort aan technisch personeel, omdat we op dit moment veel meer werk hebben dan we aankunnen, reageert Wils. We zoeken 300 monteurs. Door het tekort aan personeel kunnen we veel beoogde termijnen niet halen. Voor het aansluiten van elektriciteit in een nieuwe woning staat een termijn van achttien weken. Die termijn kunnen we helaas niet in alle gevallen halen.
Geen concurrentie
Het wordt tijd dat Alliander afspraken nakomt, of dat er concurrentie op de markt komt, reageert Klein Ikink. Als ondernemer kun je zo geen kant op. Onze planning valt zo in duigen. De spanten zijn al gemaakt en ons bouwbedrijf zou volgens planning al begonnen moeten zijn, vult vader Bennie Klein Ikink aan. We willen de stal dit jaar in gebruik nemen.
Wils van Alliander geeft aan dat een doorlooptijd van zes weken niet realistisch is. Volgens het nutsbedrijf is de aanvraag van de melkveehouder binnengekomen op 23 februari. Als ik kijk naar de doorlooptijd, dan is zijn planning niet realistisch. We hebben hier te maken met verleggingen van kabels waarop ook andere gebruikers zijn aangesloten. Dit vergt de nodige voorbereidingstijd.
Het is toch knap dat ze een simpele omleiding van een elektriciteitskabel in een kaal weiland zo spannend weten te maken dat er acht maanden voorbereidingstijd in zit, reageert Klein Ikink.
Schadevergoeding
Reden voor de grote drukte bij Alliander is de aantrekkende economie. Daardoor wordt er veel nieuw gebouwd. Daarnaast stijgt de vraag naar alternatieve energie. Zonneparken schieten bijvoorbeeld als paddenstoelen uit de grond. Daardoor krijgen we op dit moment veel extra werk. En niet alleen wij. Ook installateurs en elektriciens barsten van het werk. Familie Klein Ikink moet, net als veel van onze klanten, dus nog even geduld hebben. Hoe vervelend dit ook is.
Heb je plannen voor nieuwbouw of aanpassing waarbij werkzaamheden nodig zijn van bijvoorbeeld een netbeheerder, kom er zo vroeg mogelijk mee. Op die manier kunnen ook wij rekening houden met het verzoek en deze zo tijdig mogelijk in te plannen. Of de familie Klein Ikink recht heeft op een schadevergoeding kan de woordvoerder op dit moment nog niet zeggen. Dit hangt onder meer af van de specifieke situatie en de individuele afspraken die gemaakt zijn.
